收到新航次指令,大副的第一任务基本就是配积载,但是,如果这个航次指令是拉粮,特别是上票货刚拉完煤,就成了俗称的“煤改粮”。那么大副的主要精力就是备粮舱了,煤改粮备粮仓,再有经验的大副也稍微皱眉头。要是新做大副或者从来没拉过粮食的大副,简直有点头大,甚至紧张。万一预计的航次,天气海况等因素不利,就更棘手了。
再加上现在航运市场低迷,商人逐利,租家为了追求利益的最大化,一般不会空放到拉粮港,而是寻求一个短航次拉煤,尤其对于船型来说,经常煤改粮,万一验舱不通过,耽误了船期,少收了租金,租家船东等肯定不乐意甚至要炒鱿鱼的。这里就结合我们刚刚煤改粮的备舱经历,草拟此稿,谈一谈“煤改粮”这个大副经典课题。
第一:物料齐全,工具够用
所谓“巧妇难为无米之炊”,备舱材料不足的话,任谁也难以完成任务。所以最关键的就是:工具够用。从洗舱擦舱刷漆喷漆,到舱底除锈保养及各种劳保用品,必须足量。下面是我们的材料和实际消耗数量,列出来供大家参考。

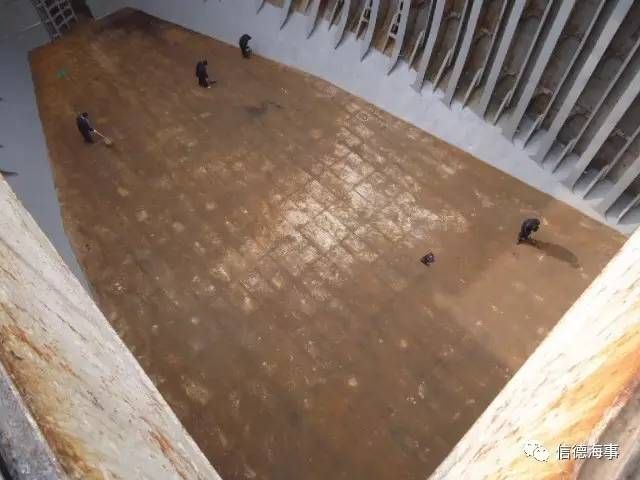

注:架子即组合式脚手架,英文全称 Steel Pipe ,IMPA NO.,我们俗称为架子,如图

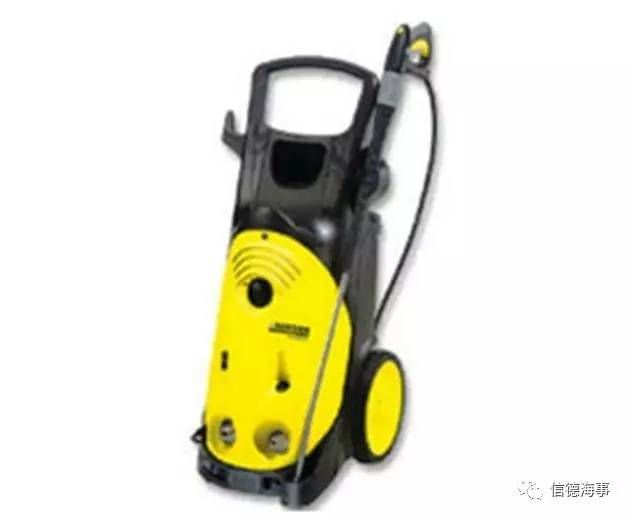

Steel Pipe 高压水枪
上述清单,前5项是洗舱擦舱必备,第6和7项是刷漆喷漆必备,第8项是舱底除锈利器,第9-11项全程必备,过淡水更必不可少。不同公司不同标准甚至不同的装货国家,上述材料消耗或许一样。但是,即便有足够的备舱材料,万一航次太短,时间紧迫,天气恶劣,备舱仍然不踏实。所以还得注意早做准备。
第二:早做准备,事半功倍
有道是“凡事预则立,不预则废”,所以接下来就谈谈:早做准备。时事后想想,假设当时煤改粮之前我们能看到这篇文章,我们还可以再提高一下效率。希望大家可以少走弯路。这也是本文发表出来的动机。没有事后诸葛亮,列出我们的经验供参考,最好能提前做好以下四点:
当然,这四条(不限于这四条,可能还有我们没想到的)要提前想到并不容易,多看看之前的PORT OF CALL等本船历史航次可做参考。其实提前想到不容易,还听说过别的船队更不容易的事。租家先来了大致航次计划,先往美国跑,可能拉粮,然后甲板兄弟们累死累活煤改粮备仓,快到港了,来了完美的航次指令,不拉粮了,还是拉煤!!气煞俺也!!那能怎么办?没法!欲哭无泪,其实。仔细想想的话,首先租家也不想这么干,大副也不想这么折腾,咱能做的只是干好分内的事,拿着工资养家糊口,所谓尽人事听天命,赶上了,心态要放好。备好粮仓,没拉粮,欲哭无泪,身体受罪。反过来,让你拉粮,你没备好粮仓,可能连饭碗都不保了。也希望老板们多为我们一线兄弟们考虑一下,要来就来准确的信息,您一句话,我们一顿折腾。也希望兄弟们都不遇上这等恶心事。准备再充分,也得讲方法,讲套路。
三.擦舱套路,四个层次
现在流行一句:城里套路深,我要回农村。现如今农村套路也不浅,没有套路哪也玩不转。备粮仓也是一样。有了套路,方法得当,事半功倍;反之,套路不对,南辕北辙,事倍功半。所以本段就谈谈:擦舱套路。也不一定是最佳方案,仅供大家参考吧。

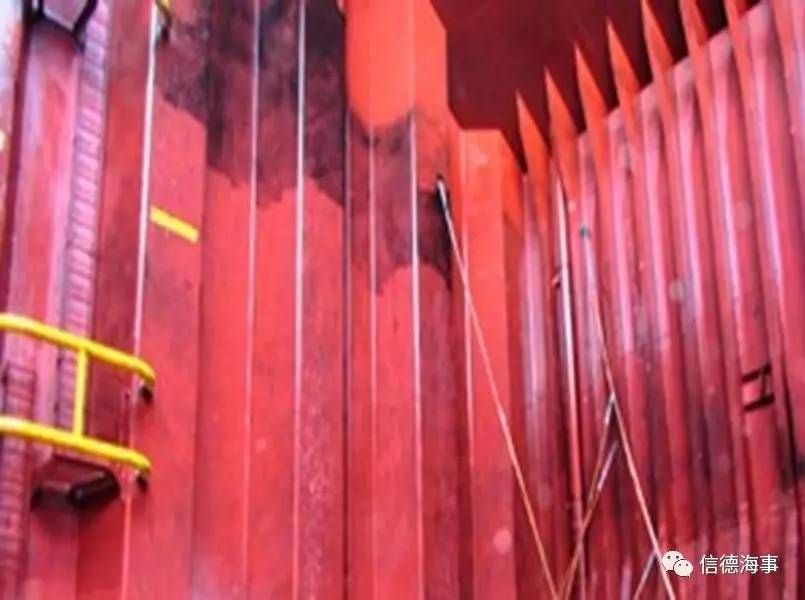

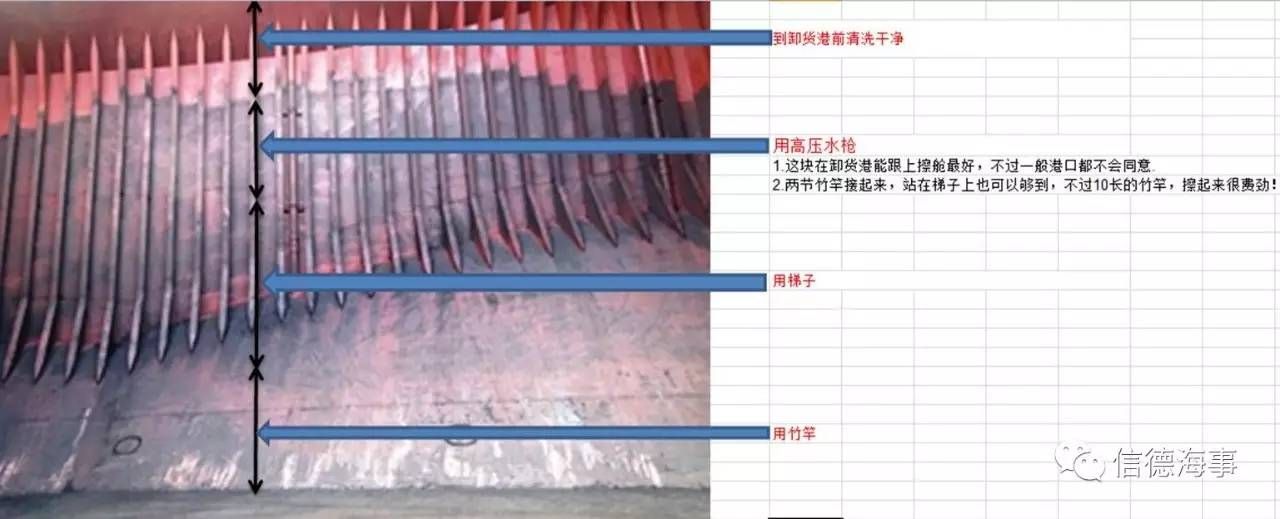

擦舱套路

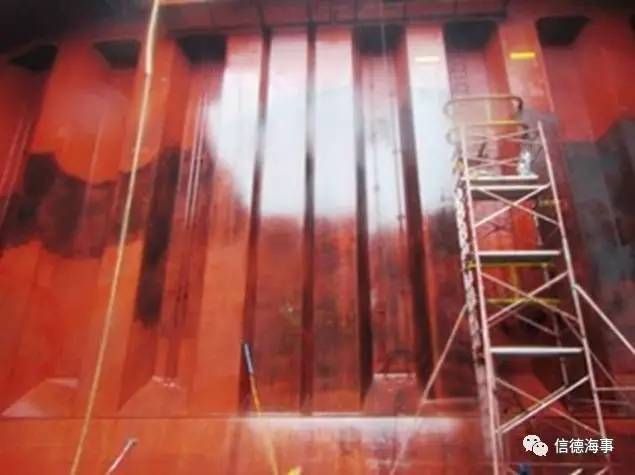

我们也听说过在肋骨的眼环上横向绑着梯子擦舱的,只要安全措施到位,也不失为一种好方法,毕竟节省了爬梯子等无谓的时间消耗,而且高处擦的更干净。此处套路,不是贬义词,套路就是方法,有时候还是捷径。多一些套路,少一些无用功吧!套路有了,还不够,还得看做领导的怎么安排工作了。
四.人员安排,具体步骤
常言道“一将无能,累死三军”,船上甲板部的具体工作,一般来说水头是这个“将”,水头顶不住,大副就得亲自上线了。大副本来是“帅”,紧急时刻,降级使用吧,囧囧囧,捂脸捂脸捂~~~,无论是将是帅,都是安排人员去工作,我们实际操作经验如下:
人员的安排,除了人数分配,还要分工明确,责任到人,更得知道什么人适合干什么活,这些咱做领导的都要心中有数。适合绣花的芊芊玉手,你非安排她去耍关公的大刀,然后还嫌人家耍的不够帅,你看着还气的自己了不得,气死活该喽。。。。
五.时间安排,跟上进度

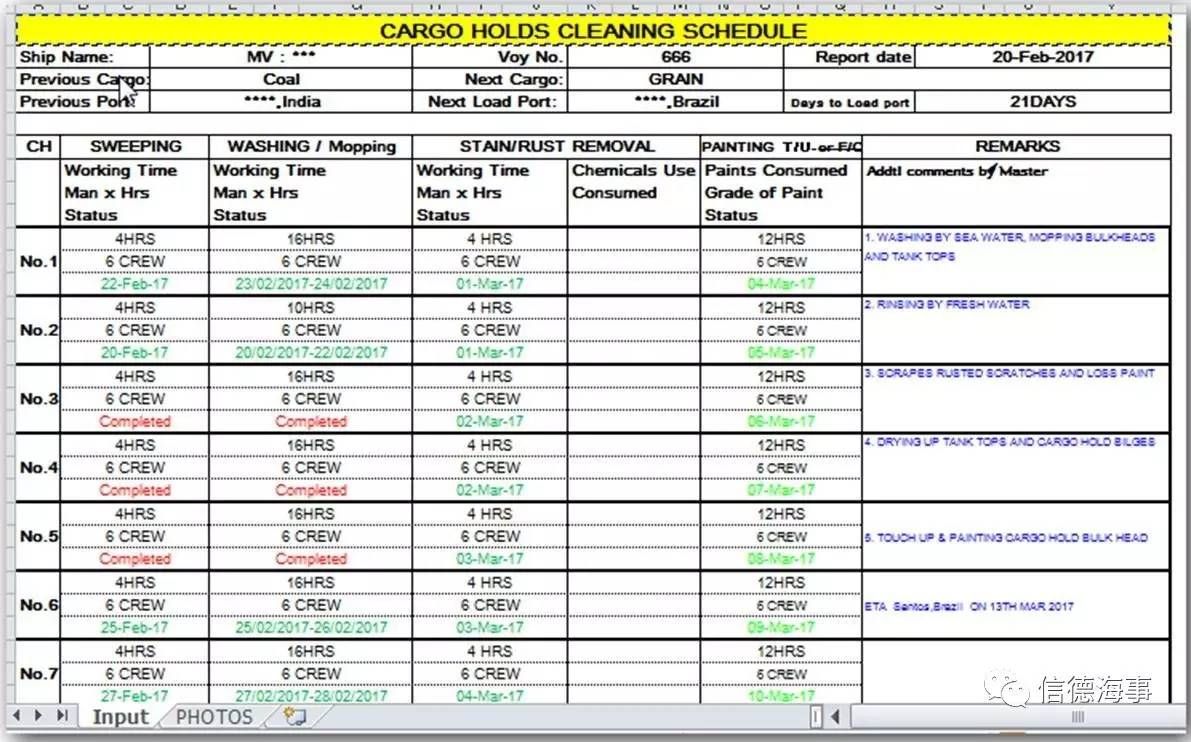

俗话说“一寸光阴一寸金,寸金难买寸光阴”,备粮仓从最开始就必须抓紧时间,因为不能保证天气一直给力,万一遇到恶劣天气,时间更紧迫。而且一般租家还要求3~5天的时间晾舱,散发油漆异味。一般公司都会要求发Cargo Hold &Daily ,提前做好的计划,必须跟上进度,只能提前,不能推后。如果说人员的安排是机动灵活的,可以变的,一千个领导有一千个安排法。那备粮仓的时间就不机动了,时间是死的,不管怎么安排,到港之前必须干完!这事底线,是原则。我们实际工作时间如下:
综上合计23天
Cargo Hold & Daily
当然。还是那句话,不同标准可能有不同的处理方式。有钱没钱,照样过年,如果不喷漆,稍微找补一下,也就15天,全部搞定。甚至听说过巴西卸煤之后,航行三天到巴西另一个港装粮的,验仓也是一次性通过的。这种奇迹,不是侥幸也是特例。还是按部就班的好好干为妙。最后附上验仓要求和其他小细节心得.
六.验仓要求和其他小细节

1.1* Cargo holds must be clean, dry, , free from cargo , , and rust
1.2* Make sure all areas of the cargo holds are pre- by the crew if any from cargo will be on their , which is the same take.
1.3* If from are not to be by re- with , these parts and are in holds .In this case, we that these areas are up with paint to will not cause a bad on . bear in mind that not be any odor from fresh paint by the time of holds .
验仓顺利通过,辛苦没白费,合影留念忙忙碌碌一个月,顺利装货开航,周末聚一下,呵呵
坦白讲,对甲板部来说,煤改粮备舱应该是型船舶最艰巨的任务,基本上也是最脏最累的活,更是考验兄弟们的时候。而且难免有个别同事心里会有点不想干,所以大副也得提前动员,做好思想工作。并且大副也不想赶上煤改粮啊。其实既然赶上了,那就必须干,没得选择,今天工作不努力,明天努力找工作,不仅要干,而且要好好干,“宁走十步远,不走一步险”,从备舱最开始就高标准严要求,免得验仓不通过,悔之晚矣!
本文只是我们的浅显经验,不同公司供船的备舱工具难免迥异,具体操作方法更可能不一样。再说我们经验也不足,肯定还有不少需要改进的地方。总结此文,一是供大家参考,让没经历过煤改粮备舱的兄弟粗略知道思路,更是为了抛砖引玉,期望能有大家更多的宝贵经验分享出来,共同进步。拙文既出,稚嫩之处,敬请指正,提前致谢!最后祝所有拉粮的兄弟们验仓都一次性通过!
卢国鹏&孙士森
巴西拉粮回途中
2017年4月09日于南大西洋之南纬32度东经005度
