经过10个多月时间紧张施工,总投资1.69亿元的平坦原抽水蓄能电站省道323复建工程,12月26日上午全线实现结构性贯通。

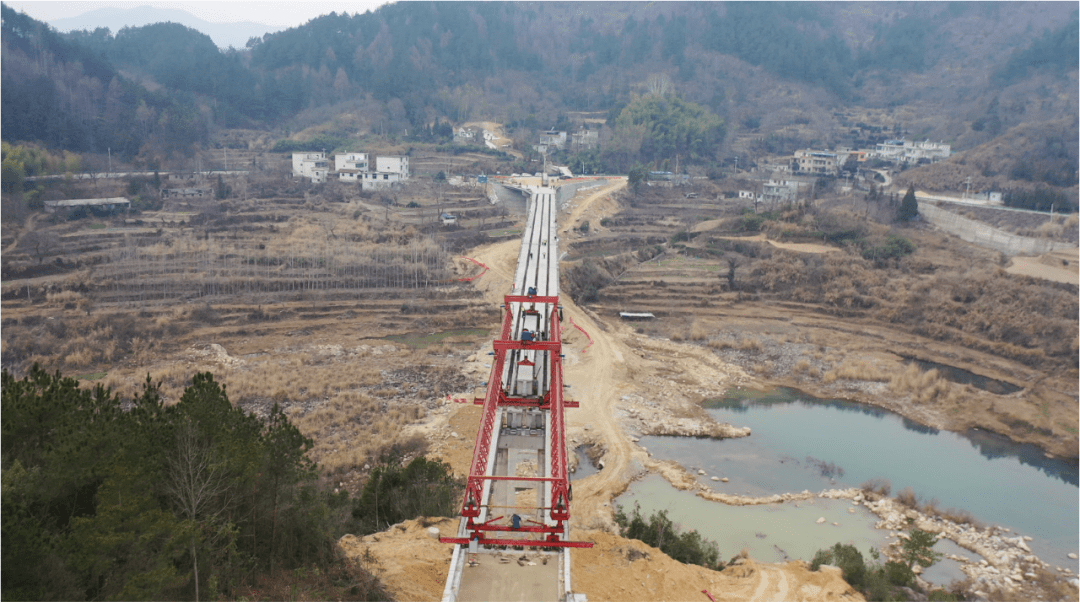

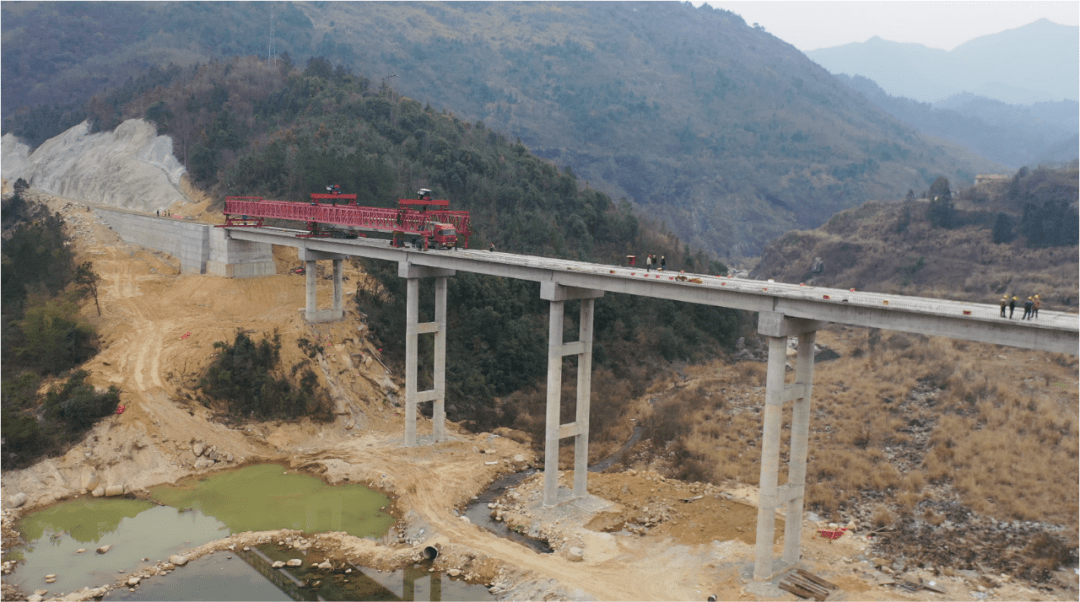

12月26日上午,随着天堂河二桥最后一根T型梁成功吊装,标志着全长317.08米的天堂河二桥主体工程贯通,进入后续桥面铺装施工阶段。

省道323复建工程又称省道323改建工程,是平坦原抽水蓄能项目的子项目,项目总投资1.69亿元,包括天堂河一桥、天堂河二桥、王家湾隧洞和路面工程。项目开工以来,罗田县公路管理局组织强有力的工作专班,抢抓施工黄金期,与时间赛跑,科学谋划、科学施工、科学管理;同时,倒排工期、挂图作战,督促各施工班组,强化工序对接,对关键施工环节及重点部位进行会诊,及时解决施工过程中面临的重、难点问题,加快推进工程进度,全力打造放心工程、精品工程。
罗田县公路管理局局长 宋佑明一是加强组织保障,针对本工程的工期要求,抽调精兵强将建立项目管理机构,加强组织领导,强化管理,确保进度目标的实现;二是加大资源投入,加大人力、物力、财力投入,在控制性施工作业点上增加了双倍的人员和机械设备,加快工程进度以保证总工期;三是增加施工作业断面,优化施工方案,分工区开辟多个施工作业面同步推进,高峰时工地现场共有8个作业面在同步施工;四是延长施工作业时间,我们倒排工期,加班加点,节假日不停工,实行“三班倒”,歇人不歇机械,实施24小时分班作业。
据介绍,省道323复建工程是平坦原抽水蓄能电站建设的关键性控制工程,时间紧、任务重、施工难度大。作为承建单位,罗田县公路管理局压紧压实各方责任,克服夏季高温和疫情的双重影响,攻坚克难,全力以赴抢工期、赶进度、保目标,为平坦原抽水蓄能项目建设保驾护航。王家湾隧道于10月14日全线贯通, 天堂河一桥12月11 日实现桥梁主体贯通, 天堂河二桥主体工程12月26 日顺利完工,比预定工期提前了8个月,确保了平坦原抽水蓄能电站主体工程建设的顺利推进, 创下了罗田普通公路建设史上第一高桥、第一长隧道、第一建设速度“三个之最”,为平坦原抽水蓄能电站大项目建设贡献了交通力量。
记 者 黄林源
编 辑 徐静柔编 审 王丰华
监 制 李格娟
罗田全媒体投稿方式
邮箱投稿 ltqmt2022@sina.com
有话要说...
